中国经济网北京11月22日讯(记者宋雅静)11月22日9时32分,中核集团旗下中国核电投资控股的漳州核电2号机组首次并网成功,正式向电网送出第一度电。至此,“华龙一号”批量化建设一期工程两台机组全部并网发电,为国家能源结构优化、实现“双碳”目标做出新的贡献。

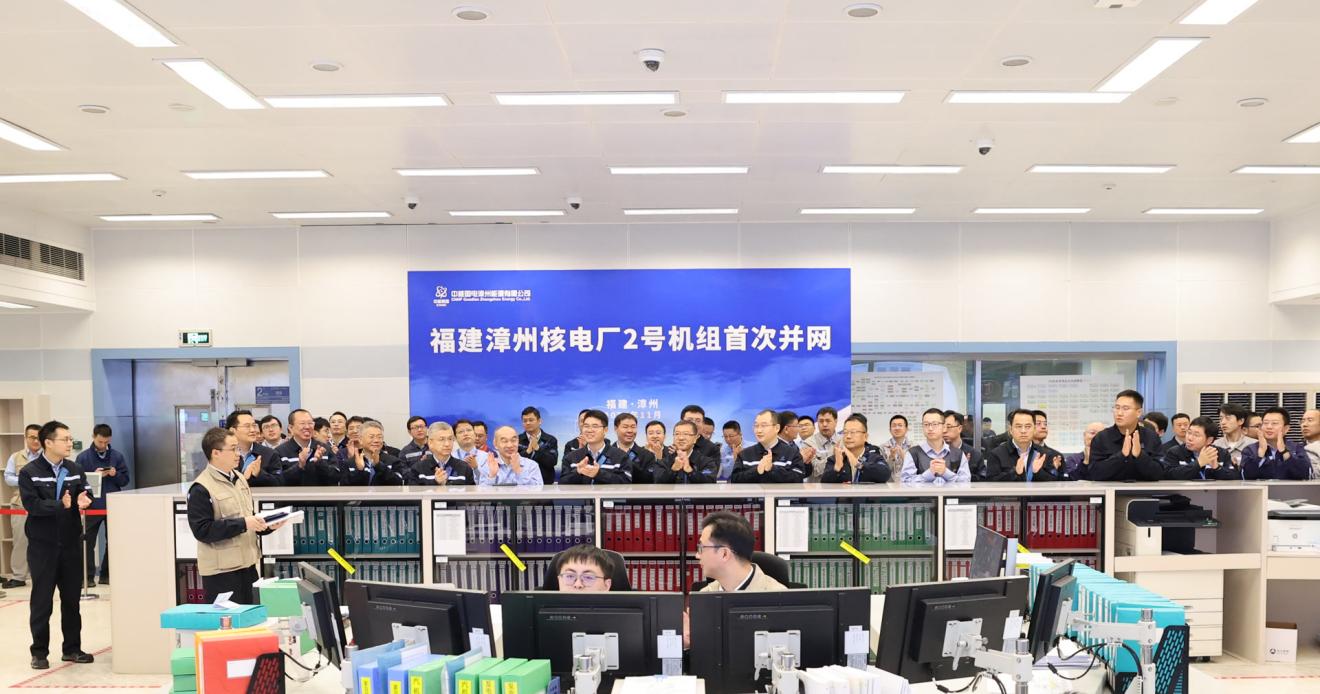

并网现场

“华龙一号”作为我国核电走向世界的国家名片,是我国研发设计的具有完整自主知识产权的三代压水堆核电创新成果。目前“华龙一号”已成为全球在运、在建机组总数最多的第三代核电技术,是当前核电建设的主力堆型,标志着中国核电技术与综合竞争力跻身世界第一方阵,充分印证了“中国方案”的先进与可靠。

漳州核电2号机组于2020年9月4日开工建设,历经土建工程、设备安装、系统调试等过程,于2025年10月11日装载核燃料,2025年11月3日反应堆首次临界。

漳州核电1、2号机组航拍图

漳州核电2号机组首次并网发电后,经现场确认,机组状态良好,各项技术指标均符合设计标准。后续,机组将按计划开展系列试验,进一步验证机组性能,确保满足商业运行条件。

漳州核电是“华龙一号”批量化建设的始发地,也是目前全球最大的“华龙一号”核电基地,规划建设6台“华龙一号”核电机组。基地全面建成后,预计每年可提供超600亿度的清洁电能,据估算将可以满足福建南部地区厦门市、漳州市用电总和的75%,能够有效改善福建省“北电南送”的电力格局。

截至目前,漳州核电1号机组已安全稳定发电超88亿度,2号机组预计在年内投入商运,3、4号机组处于土建安装阶段,5、6号机组正在扎实推进前期工作。作为“十四五”期间投产的重点项目,漳州核电1、2号机组投产后,年发电量预计可达200亿度,可减少二氧化碳排放约1600万吨,相当于每年减少标准煤消耗超600万吨。
